사업소개

Precast제품 및 공법의 개발 및 상용화에 앞장서고 있습니다.

Home사업소개말뚝

말뚝

  • HCP 복합말뚝 설계 복합말뚝 관련 설계 구조계산, 수량, 내역 등 일괄 지원

  • 말뚝 관련 컨설팅 시공 중 발생하는 문제점 및 대책 말뚝 관련 연구 및 컨설팅

동재하 시험

  • EOID (End of Intial Driving) 항타와 병행하여 시험 항타응력, 장비효율, 지지력 평가 시공관리 기준 정립

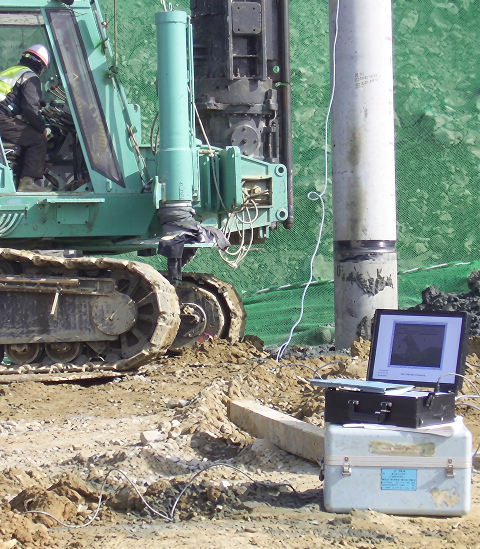

    동재하 시험 01
    Gauge 설치

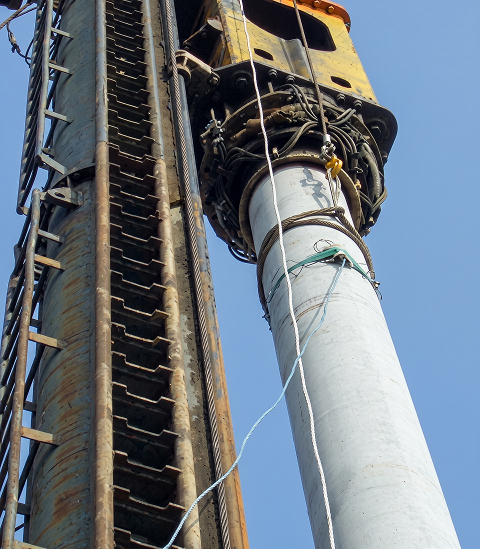

    동재하 시험 02
    항타

    동재하 시험 03
    지지력 분석
  • Re Strike 시공 완료 후 시험 Set-up 효과, Relaxation 효과 확인 최종 지지력 평가

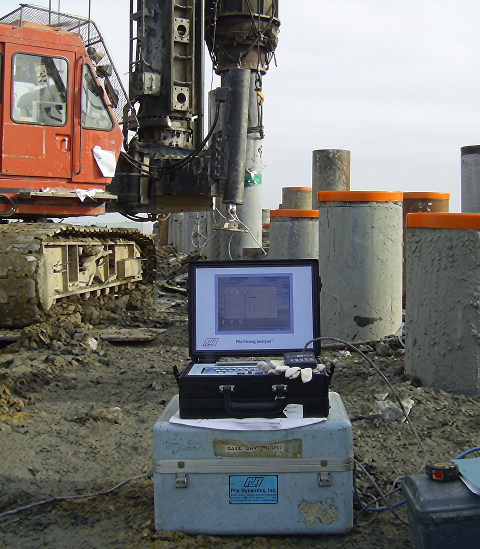

    동재하 시험 04
    Gauge 설치

    동재하 시험 05
    경타

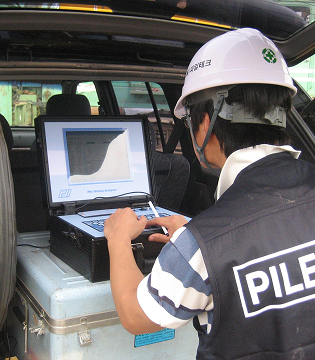

    동재하 시험 06
    지지력 분석
  • 건전도 시험 EOID 시험과 병행 말뚝의 손상여부 등 건전도 확인

정재하 시험

  • 연직재하시험 연직하중 재하 지지력 확인 실하중, 반력말뚝, 반력앵커 사용

    정재하 시험 01

    실하중

    정재하 시험 02
    반력말뚝

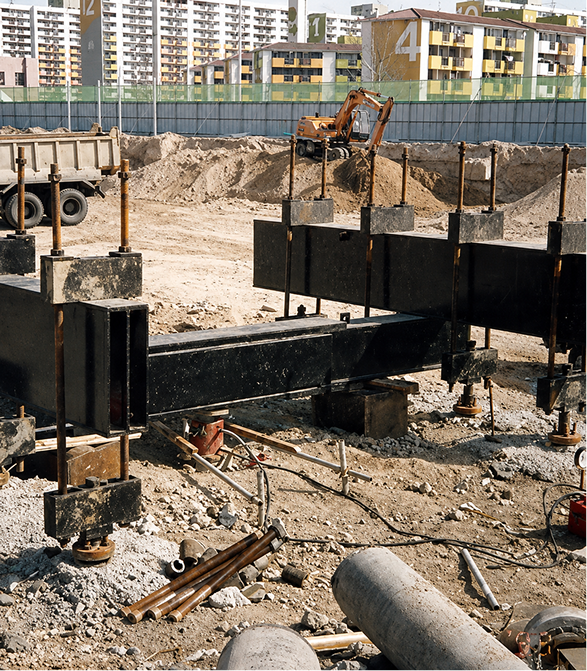

    정재하 시험 03
    반력앵커
  • 수평재하시험 수평하중 재하 지반 반력계수 산정 허용 수평지지력 산정

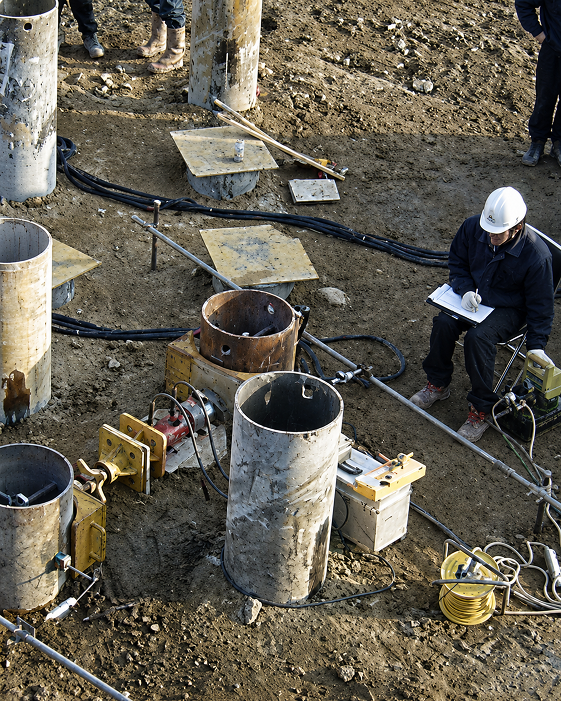

    정재하 시험 04
    하중재하

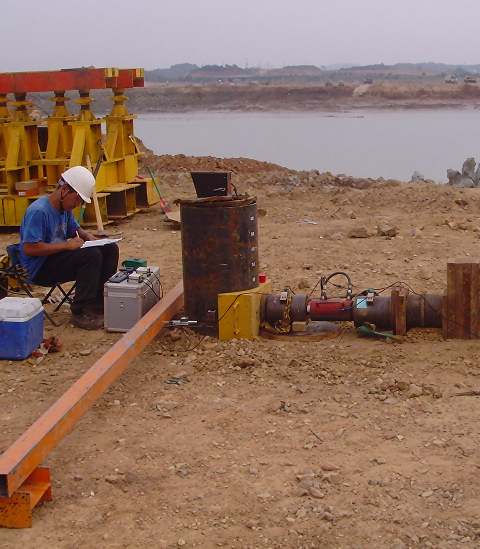

    정재하 시험 05
    하중재하

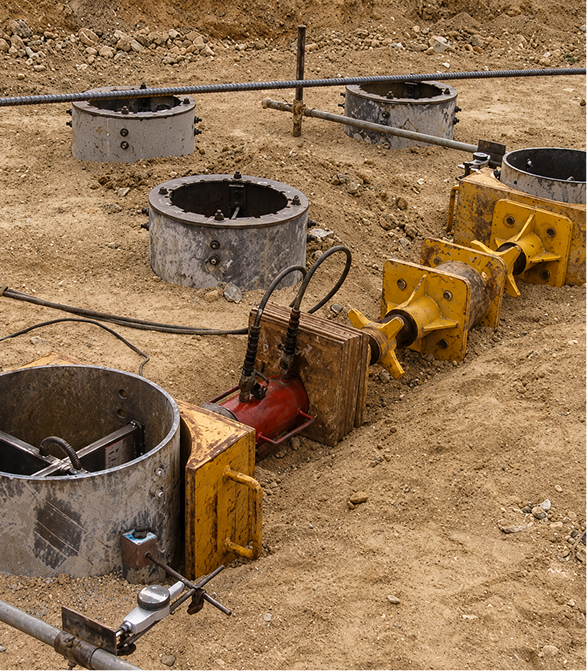

    정재하 시험 06
    하중재하
  • 인발재하시험 인발하중 재하정 인발저항력 산정 주면마찰력 확인

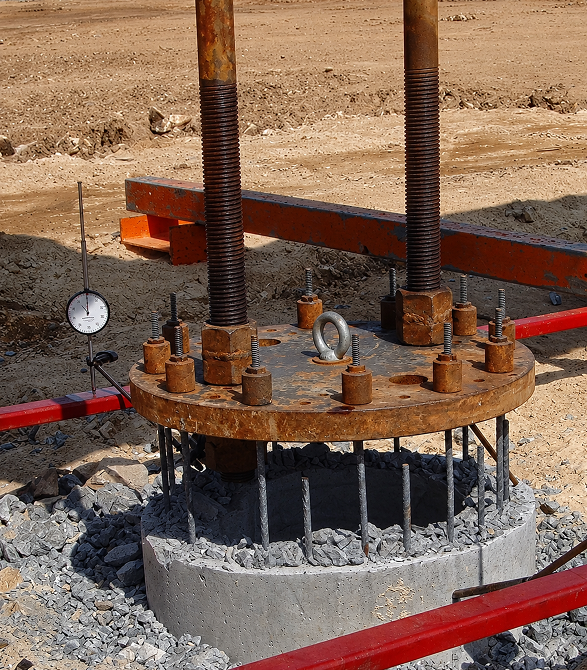

    정재하 시험 07
    하중재하

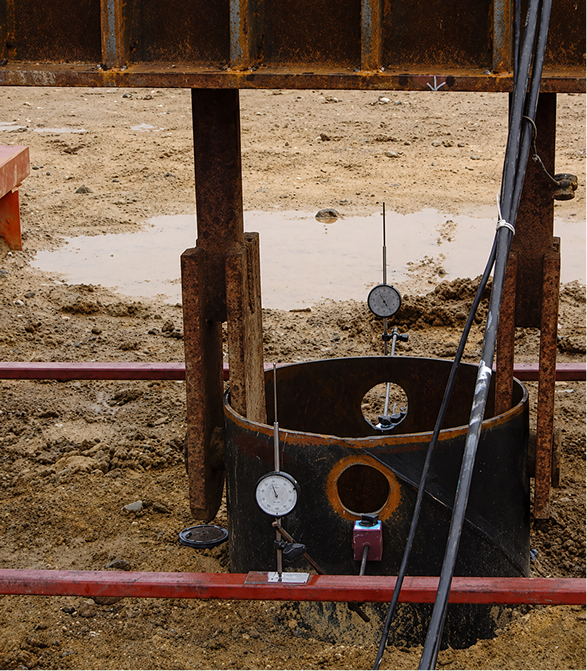

    정재하 시험 08
    하중재하

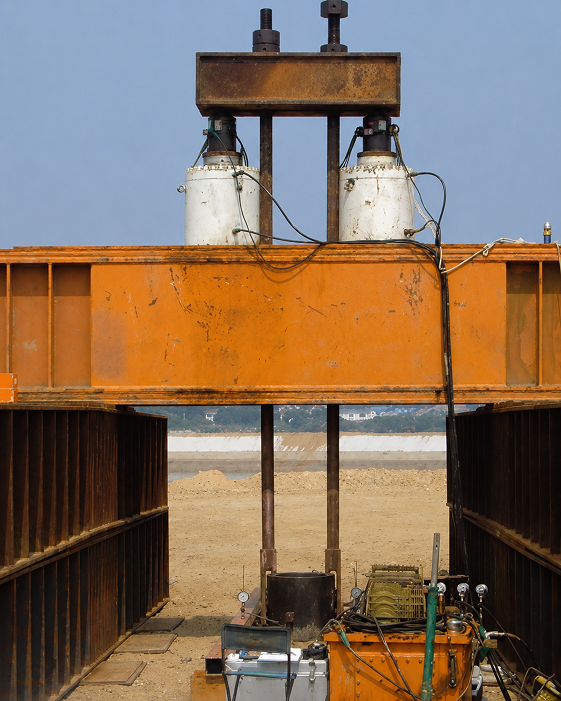

    정재하 시험 09
    하중재하

공법 개요

  • 말뚝 길이가 약 30m를 초과하는 매입 말뚝의 시공법으로 장비 교체 조합을 통해 안전성, 시공성 및 시공품질을 향상시킨 장 말뚝 시공법
  • 공법비교
  • 공법비교

기존공법 개요

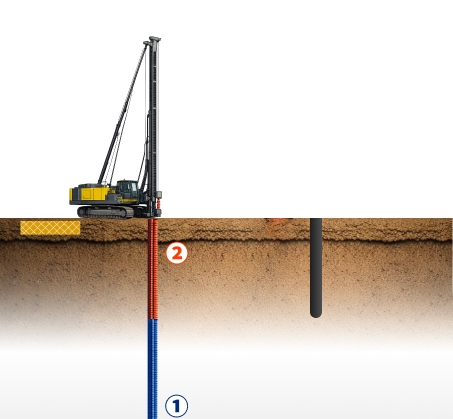

① 1번 스크류 굴착 → 분리 → 2번 위치로 이동
② 2번 케이싱 연결 → 스크류 상승 → 1번 위치로 이동
③ 1번 케이싱 연결 → 굴착
  • 장비 이동, 케이싱 및 스크류 연결, 케이싱 및 스크류 상승 등의 작업공정 증가로 인해 시간이 과다하게 소요되어 굴착장비 슬라임이 발생
  • 말뚝이 슬라임층에 놓이게 되어 안전성 확보가 어려우며 지지력 저하 가능성이 커짐
  • 전체 시공시간이 길게 소요되어 시공품질 저하 및 공사비 상승

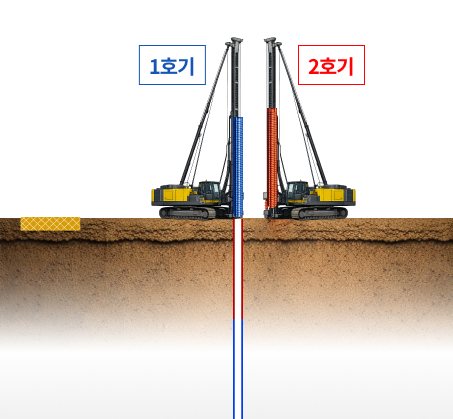

개선공법(DMA공법) 개요

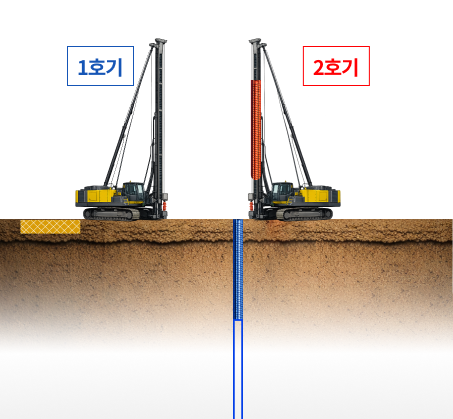

① 1호기 굴착 → 스크류 분리
② 2호기 연결 → 굴착

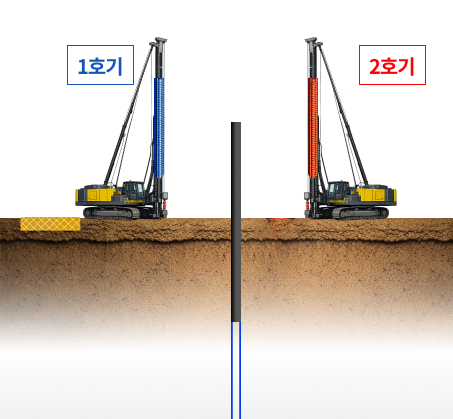

③ 2호기 스크류 상승 → 분리

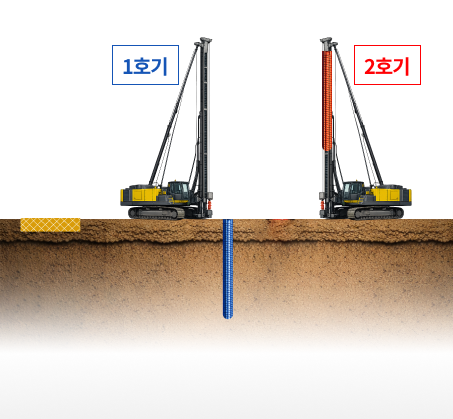

④ 1호기 스크류 연결 → 상승
⑤ 말뚝 삽입
⑥ 케이싱 회수 → 시공완료

시공 실적

발주처 공사명 말뚝길이
익산지방국토관리청 중군-진정 도로건설공사 42m
한국수자원공사 시화 MTV 1,2공구 48m
한국수자원공사 시화조력발전소 전망대 51m
인천경제자유구역청 송도 생활폐기물 처리시설 47m

말뚝시공 길이

구분 리더길이 시공가능 길이
DH508-105M 33m 25m
DH558-110M 33m 25m
DH608-120M 33m 25m
DH658-135M 36m 28m
DH758-160M 39m 31m
