| 구분 | 기존공법 | 개선공법(DMA공법) |
|---|---|---|
| 사진 | 천공기 1대(케이싱+스크류연결) | 천공기 2대 |
| 기체중량 | 지원을 초과하는 리더장착 → 전도사고 | 제원에 적합한 리더장착 → 안전시공 |
| 최대중량 | 시공속도 늦음 → 1일 4공 시공 | 시공속도 빠름 → 1일 8공 시공 |
| 리더길이 | 굴착공내 슬라임 발생 → 지지력 미달 | 슬라임 발생 최소화 → 지지력 충족 |

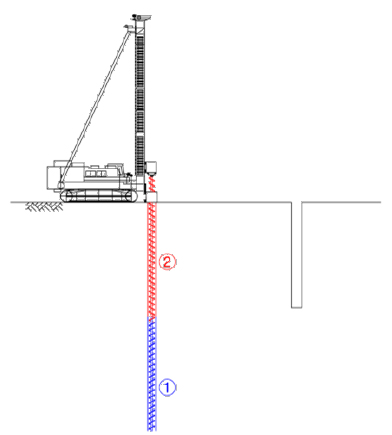

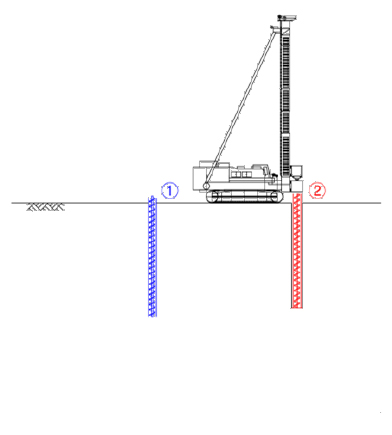

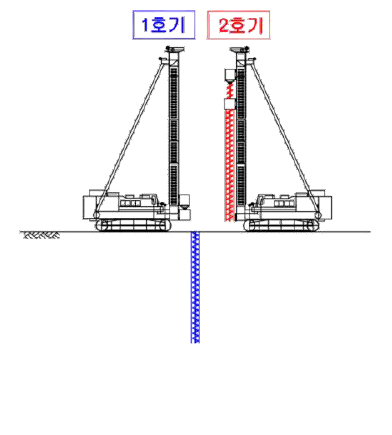

① 1번 스크류 굴착 →
분리 → 2번 위치로 이동

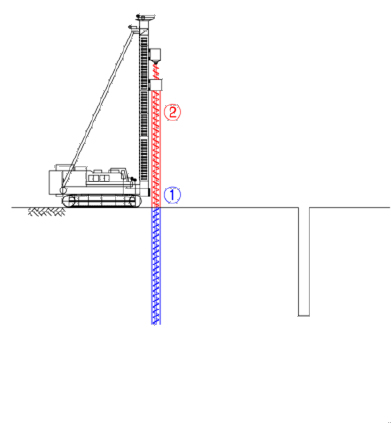

② 2번 케이싱 연결 →
스크류 상승 → 1번 위치로 이동
③ 1번 케이싱 연결 → 굴착

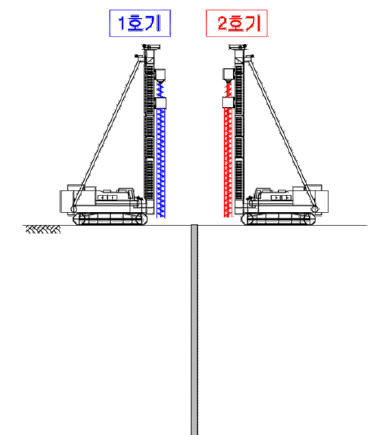

① 1호기 굴착 → 스크류 분리

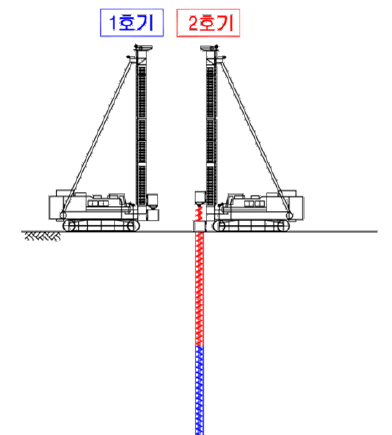

② 2호기 연결 → 굴착

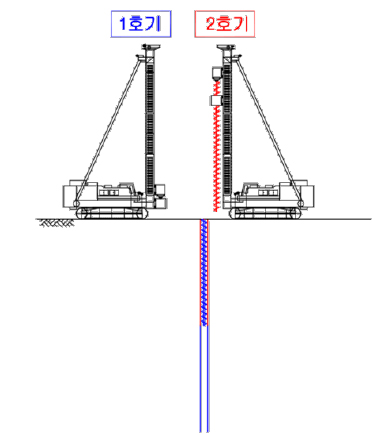

③ 2호기 스크류 상승 → 분리

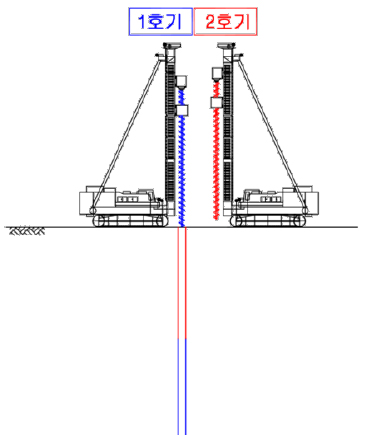

④ 1호기 스크류 연결 → 상승

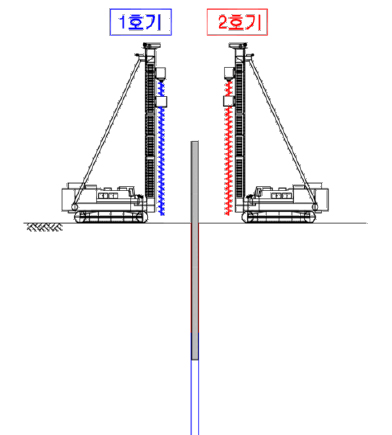

⑤ 말뚝 건입
⑥ 케이싱 회수 → 시공완료| 공사명 | 발주처 | 말뚝길이 |
|---|---|---|
| 중군~진정 도로건설공사 | 익산지방국토관리청 | 42m |
| 시화 MTV 1,2공구 | 한국수자원공사 | 62m |
| 시화조력발전소 전망대 | 한국수자원공사 | 51m |
| 송도 생활폐기물 처리시설 | 인천경제자유구역청 | 47m |
| 구분 | 리더길이 | 시공가능길이 |
|---|---|---|
| DH508-105M | 33m | 25m |
| DH558-110M | 33m | 25m |
| DH608-120M | 33m | 25m |
| DH658-135M | 36m | 28m |
| DH758-160M | 39m | 31m |
